Compétence SISR 4

Travailler en mode projet

Work in project mode

Définition : Travailler en mode projet consiste à organiser un travail collectif autour d’un objectif précis, dans un délai défini, avec des ressources limitées (temps, outils, budget, compétences).

Definition: Working in project mode involves organizing collective work around a specific objective, within a defined timeframe, and with limited resources (time, tools, budget, skills).

Mission WebSecu (Projet M2L) 🔐 WebSecu Mission (M2L Project) 🔐

Cette mission s'inscrit dans le cadre du projet M2L (Maison des Ligues de Lorraine). L'objectif était de déployer une infrastructure web sécurisée comprenant plusieurs services essentiels, répartis entre les membres de l'équipe selon les compétences de chacun.

Services mis en place :

  • 🌐 Serveur Apache — mise en place d'un serveur web pour héberger les services internes
  • 📡 Serveur Nagios — supervision du réseau et des services pour détecter les pannes en temps réel
  • 🗂️ Active Directory (AD) avec GPO — gestion centralisée des utilisateurs, des droits et des politiques de sécurité
  • 🔁 Redondance DNS — mise en place d'un DNS secondaire pour assurer la continuité de service

Organisation du travail : Le projet a duré 120 jours. Chaque tâche a été attribuée à un membre de l'équipe en fonction de ses compétences : serveur WEB (Jérémy), DNS (Clément), supervision Nagios (Jérémy), Active Directory (Idris). Le diagramme de Gantt ci-dessous illustre la planification et l'enchaînement des tâches.

This mission is part of the M2L (Maison des Ligues de Lorraine) project. The goal was to deploy a secure web infrastructure including several essential services, distributed among team members according to individual skills.

Services deployed:

  • 🌐 Apache server — setting up a web server to host internal services
  • 📡 Nagios server — network and service monitoring to detect failures in real time
  • 🗂️ Active Directory (AD) with GPOs — centralized management of users, permissions, and security policies
  • 🔁 DNS redundancy — setting up a secondary DNS to ensure service continuity

Work organization: The project lasted 120 days. Each task was assigned to a team member based on their skills: WEB server (Jérémy), DNS (Clément), Nagios monitoring (Jérémy), Active Directory (Idris). The Gantt chart below illustrates the planning and sequencing of tasks.

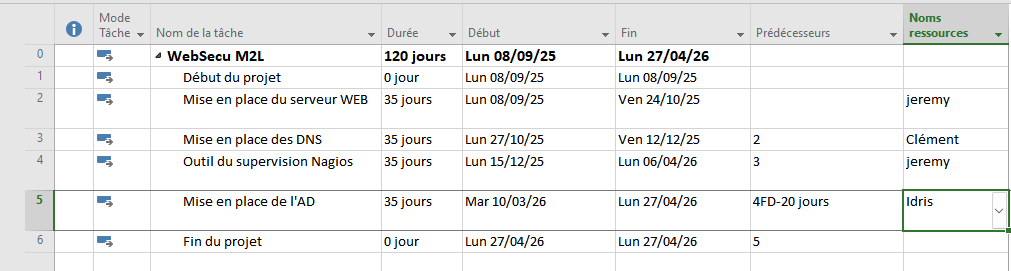

📋 Tableau des tâches

📋 Task table

Tableau des tâches

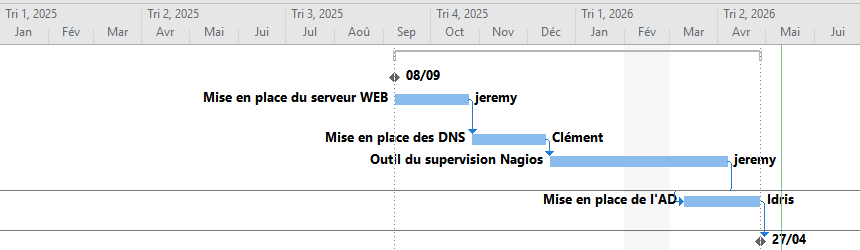

📅 Diagramme de Gantt

📅 Gantt chart

Diagramme de Gantt
